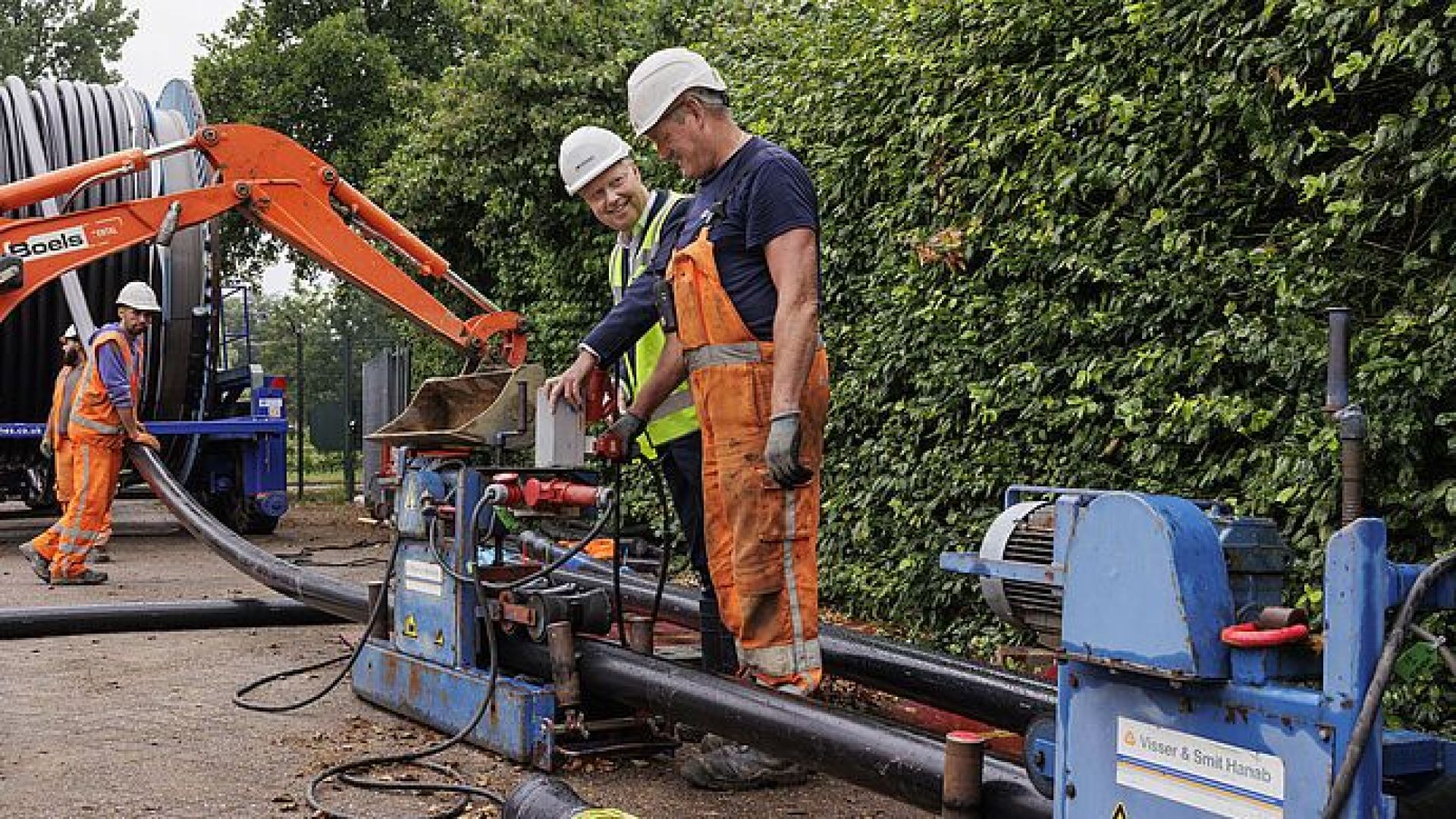

Eén van de laatste kabels gaat van de Sportlaan naar het hoogspanningsstation. Hierna moet er nog één kabel worden gelegd. Deze gaat van het hoogspanningsstation naar speeltuin De Berm. Als deze kabel op zijn plek ligt, begint het verbinden. Daarna worden de werkplekken opgeruimd. Het werk zou eind augustus klaar moeten zijn.
Het herstellen van het groen gebeurt in het plantseizoen, dus later dit jaar of begin volgend jaar. Vanaf juli 2025 komt er een tijdelijke mast op het oefenveld van De Merino’s en SKF. Dit is nodig om op de plek van de oude mast een nieuw aansluitpunt te kunnen maken.
Als alles goed gaat worden de nieuwe kabels in maart of april 2026 in gebruik geenomen. Daarna gaan de oude masten, kabels en funderingen weg. Hoe dat precies gebeurt, bekijkt netbeheerder TenneT samen met Hanab Energy Solutions. Omwonenden krijgen hierover later meer informatie.
